Ini Jadwal dan Lokasi Perkerjaan Perbaikan dan Pemeliharaan Jalan Tol Jagorawi yang Dimulai Hari Ini

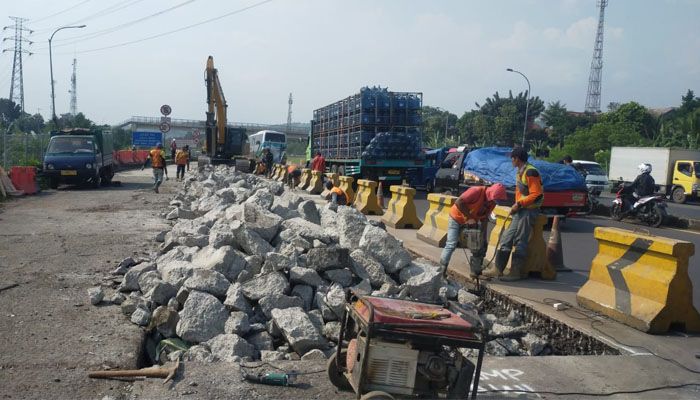

Ini Jadwal dan Lokasi Perkerjaan Perbaikan dan Pemeliharaan Jalan Tol Jagorawi yang Dimulai Hari Ini Perbaikan dan pemeliharaan di ruas jalan tol Jagorawi. (Jasa Maraga)

TERASBANDUNG.COM - Demi memuaskan dan melayani dengan baik untuk pengguna jalan tol, PT Jasa Marga secara rutin melaksanakan perbaikan dan pemeliharaan jalan tol.

Mulai hari ini, Senin 22 Agustus 2022, Jasa Marga melalui Jasamarga Metropolitan Tollroad (JMT) sebagai pengelola Ruas Jalan Tol Jagorawi melakukan beberapa kegiatan pemeliharaan di Ruas Tol Jagorawi sebagai upaya pemenuhan Standar Pelayanan Minimum (SPM) serta menjaga keamanan dan kenyamanan berkendara.

Pekerjaan pemeliharaan rutin mulai dari Scrapping Filling Overlay (SFO), pekerjaan rekonstruksi perkerasan, pekerjaan perbaikan jembatan. .

Selai itu juga dilakukan pekerjaan perbaikan Penerangan Jalan Umum (PJU) dan program beautifikasi Ruas Tol Jagorawi.

Baca Juga: Pakai Jalan Tol Ini Jakarta Bandung Hanya Sejam

Berikut adalah titik lokasi dan jadwal pekerjaan :

1. Pekerjaan Pemeliharaan Periodik SFO Ruas Tol Jagorawi Arah Jakarta

Pekerjaan SFO akan dilaksanakan pada periode window time mulai pukul 21.00 s.d 05.00 WIB, pada:

- KM 34+842 s.d KM 34+742 lajur bahu luar sepanjang 100 meter, pada 22 Agustus 2022;

- KM 34+060 s.d KM 33+955 lajur bahu luar, sepanjang 105 meter, pada 23 Agustus 2022;

- KM 20+403 s.d KM 20+118 lajur bahu luar sepanjang 285 meter, pada 24 Agustus 2022;

- KM 33+543 s.d KM 33+429 lajur off ramp Sentul 4, sepanjang 114 meter, pada 25 Agustus 2022;

- KM 12+240 s.d KM 12+140 lajur 2 sepanjang 100 meter, pada 26 Agustus 2022.

2. Pekerjaan Rekonstruksi Perkerasan Ruas Tol Jagorawi Arah Ciawi

- KM 22+400 s.d KM 22+450 lajur 2 sepanjang 50 meter, pada 22 - 27 Agustus 2022;

- Kanalisasi Pasar Rebo lajur 1, pada 22 - 27 Agustus 2022;

- Traffic Light Ciawi lajur 2, pada 24 - 26 Agustus 2022;

Baca Juga: Mal Pelayanan Publik Kota Bandung Akan Diresmikan Mahfud MD

3. Pekerjaan Perbaikan Jembatan Ruas Tol Jagorawi

- Jembatan KM 28+750 arah Ciawi dan Jembatan KM 28+750 arah jakarta, pada tanggal 22 - 27 Agustus 2022;

- Jembatan Overpass Gunung Putri, pada 22 – 28 Agustus 2022;

4. Pekerjaan Program Beautifikasi

Pekerjaan program beautifikasi dilakukan berupa pemeliharaan tanaman, pemeliharaan PJU dan perbaikan taman di sepanjang Ruas Tol Jagorawi. Pekerjaan ini akan dilakukan mulai tanggal 22 - 28 Agustus 2022 :

- KM 03+800 s.d KM 04+000 median pekerjaan perbaikan dan pemeliharaan taman di median jalan tol;

- KM 05+000 arah Ciawi pekerjaan perbaikan taman;

- KM 06+000 arah Ciawi pekerjaan taman bendera;

- Trafic Light Ciawi arah Ciawi dan arah jakarta pekerjaan taman bendera.

Jasa Marga telah menyiapkan rambu-rambu pengamanan pekerjaan sesuai standar, menyiagakan petugas pengaturan lalulintas serta memastikan petugas tetap menjaga protokol kesehatan di lokasi pekerjaan.

Jasa Marga memohon maaf atas ketidaknyamanan yang timbul akibat pekerjaan tersebut. Diimbau kepada pengguna jalan agar tetap berhati-hati, mengikuti arahan petugas dan menaati rambu-rambu terutama di sekitar lokasi pekerjaan serta mengatur waktu perjalanan.**
